當前位置: |
一份出乎意料的滿分答卷
——寶鋼UOE異常管離線處置改造項目寫實
郭興波/文     發布日期:2018-02-27
一個原計劃五個半月工期變更為三個半月的施工項目,實際只用二個半月完成全部工程;不得不說,中冶寶鋼技術讓“一天也不耽誤,一天也不懈怠”的企業精神,在寶鋼股份鋼管條鋼事業部“UOE異常管離線處置改造項目”上得以最佳詮釋。
重擺時間節點的刻度
可以說,這是一個有故事的改造項目。
寶鋼股份鋼管條鋼事業部“UOE異常管離線處置改造項目”,主要涉及三個獨立區域的施工,分別為火焰切割機區域設備改造、AB-1區域吊車電磁掛梁改造以及新增壓力矯直機組。主要工作是在UOE成品料區新增一條壓力矯直機產線,涉及樁基、土建、鋼結構、建筑、機電設備、消防等多個專業施工。

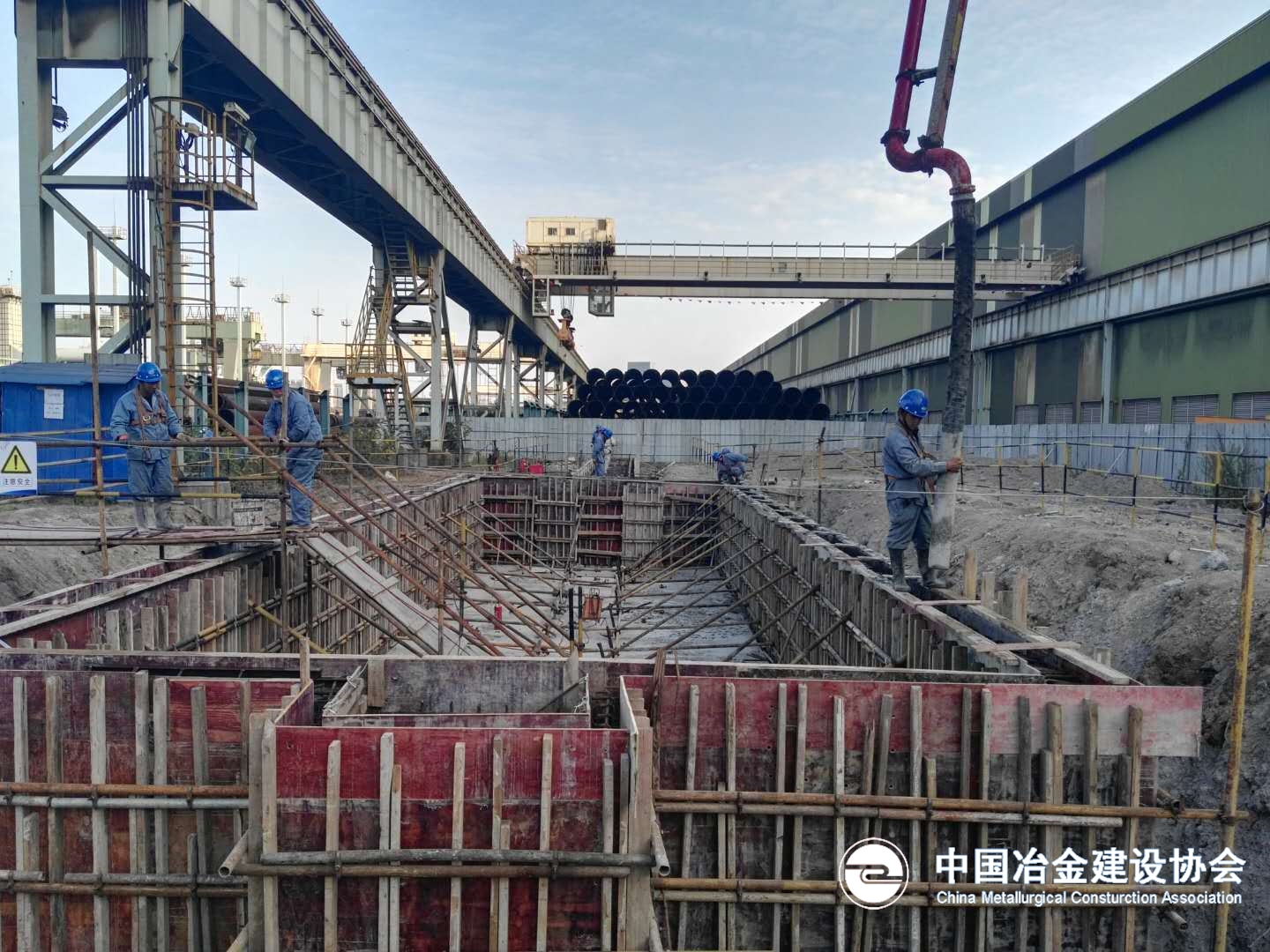

2017年10月12日,由焊管廠組織召開該項目推進會,明確表示因焊管廠生產急切需要該產線提前投用,工期要做大幅度提前調整,原計劃5個半月工期變更為3個半月,當天會上就各個工序有可能壓縮、變更的都提出建議并策定責任人分頭推進,其中包括灌注樁施工周期、養生較長及相關樁型大應變及小應變檢驗相關事宜。
一切都切換到“快進模式”:推進會的次日,中冶寶鋼技術UOE項目部就會同甲方該項目施工管理、預算管理與土建樁基工程專家、設計院總負責人員,進行灌注樁變更PHC樁的專題討論會,會上決策由灌注樁改為PHC樁的變更計劃,由設計院出設計變更。
由于業主生產訂單情況,迫切希望該項目能在2018年1月具備設備生產的條件,廠房鋼結構1月底前完成。在年修頻繁的下半年,多專業的技改項目需在兩個多月的時間內完成,工期不僅非常緊張,而且多專業之間的銜接緊密、并行,施工難度大,工序復雜,使得該項目組織難度特別大。
承接施工任務的中冶寶鋼技術第三分公司UOE項目部,及時就施工準備、工序安排、質量要點等進行縝密安排,依托整體管理優勢精心組織,在機械設備、結構設施拆除施工中,每個專業作業時以不同部位前后交叉同步進行,項目部做到現場組織協調有序并充分利用場地,最大化提高行車設備使用效率并確保安全,進而使所有設備提前3天拆除完畢,為下一步樁基土建、鋼構建筑、機電設備安裝奠定基礎。
與此同時,項目部組織施工班組,提早對項目的作業路徑、圖紙設計內容、業主提出的具體施工要求進行消化,明確熟悉與工程有關的具體技術資料,包括施工及驗收規范、技術規程、質量評定標準等,在施工中精益求精,確保了一次驗收合格率為100%。
細部到細節工序優化
從細部到細節,UOE項目部在優化過的工期基礎上多次提前完成項目工序節點,使得整個施工進度在既定目標有大幅度提前。
我們看到熱劇一樣精彩的現場組織:從10月20日打樁機進場,10月23日就打樁完成,隨后土建作業持續跟進......項目部每天都做工序優化討論,調整項目節點,按照優化過的工期,該項目最大單件設備(矯直機設備底座,單件102t)的吊裝預定在11月29日。
2017年11月19日,隨著“中聯”500t汽車吊平穩的落鉤,“UOE異常管離線處置改造”技改項目再次提前完成了項目的重大節點。通過項目部全體同志的努力,該項目從打樁到第一件設備吊裝僅僅用了30天時間。項目重大節點再度提前10天完成。
針對吊裝難度大的問題,項目部在重心和吊點的選取時,利用偏重法選取最佳吊點,根據現場實際情況,巧妙避開障礙物,使之一次性吊裝到位,并將原有用時12個小時,大大縮短到3.6個小時。
在設備消缺階段,由于設備制造廠家與設計院溝通的不及時,現場安裝的單梁吊吊裝范圍不能滿足生產需求。項目部技術人員根據經驗提出調整行程限位+縮短卷揚機鋼絲繩長度+地面增設鋼結構平臺相結合的方法,最終全面解決了生產問題。
另一處可圈可點的地方,是UOE項目部將每一個施工的環節進行了清晰地界定和劃分,把施工品質提升到了策略的高度,51000多字的《UOE異常管離線處置改造項目工程施工組織設計》,以及大件吊裝/機電安裝專項施工方案,從施工總體安排、施工流程、施工方法(全部多專業)均做出精準策劃,緊緊契合提升設備功能精度這個要點,使施工每一個階段都成為精益求精的平臺,進而讓用戶對中冶品牌有了更深、更信任的認知。
細節里的用心還在于,土建施工階段,UOE項目部經理姜濤與技術團隊復測發現,露天成品庫區域行車梁標高有70mm的沉降,立即連夜與設計院各專業設計師溝通,項目部技術人員在結合建筑、鋼結構、設備、電氣、管道等專業圖紙后,重新確定降標范圍,保證了施工進度不受影響。
在建筑施工階段,廠房內電氣室設計位置與多個鋼結構立柱有干涉,項目部技術團隊通過照片+手繪圖紙,與在京的設計院專業設計師及時聯系解決問題;兩個半月的施工階段共產生19份設計聯絡單,每份都涉及2~4項類似問題,足見項目部技術團隊的細心用心所在。
現場就是明天的市場
UOE改造項目匯聚了太多的視線,創造出超乎想象的效果。
盡管甲方前后三次修改項目總節點,以保障設備盡早投產;中冶寶鋼技術“寶鋼UOE異常管離線處置改造項目”,最終在12月25日具備單機試車條件,12月30日同步完成廠房鋼結構全部內容及過程中增加的設計消缺問題,設備試車后迅速轉入正常生產。
憑借過硬的實力,中冶寶鋼技術同步交出的優異答卷還包括:設備一次驗收合格率均為100%,經現場多次的聯合檢查確認,在安全標化、員工行為、環境保護、消防保衛均無違章扣分,實現了“最快的進度、最優的組織、最好的質量、最佳的標化”。
大幅提前的工期,讓甲方達到了生產成本大幅度下降的目標,同時出口訂單的供貨周期和供貨質量也信心滿滿;從11月20日到2018年1月15日,鋼管條鋼事業部焊管部先后2次送來感謝信,焊管廠王小寶廠長、孫鳳龍副廠長對于項目管理十分滿意,“給我們交出了一份出乎意料的滿分答卷”,業主方為中冶寶鋼技術填寫了新的“燙金”標識。
“今天的現場就是明天的市場”。此刻UOE項目負責人想到更多的,是下一步的再次項目創新、控制體系及智慧工地,如何去提升工程總體實施效果,即能縮短工期又能提升質量水平,依靠科技進步和創新提高企業項目管理的核心競爭力。
我們嘆服每一個超越昨天的人,不僅僅是他們博取成功的努力,還有最初奇思妙想的創新之慧?!?span style="text-indent: 2em;">(作者單位:中冶寶鋼技術)
